3 Haziran 2026’da İtalya hükümeti enerji önlemleri için kamu hesaplarında üç yıla yayılan 14 milyar € AB esnekliği açıkladı.
Fonlar PNRR 2026 Kararnamesi’ni tamamlıyor. Güneş ve agrivoltaik kurucuları için ödenekler, son tarihler ve uygulama kapasitesi belirleyici.
AB esnekliği: fonlar ve enerji önlemleri
Başbakan Giorgia Meloni sonucu son derece önemli olarak niteledi: Avrupa Birliği, enerji önlemleri için İtalya’ya üç yıllık dönemde 14 milyar € bütçe esnekliği verdi.
Ekonomi Bakanı Giancarlo Giorgetti hükümetin memnuniyetini doğruladı ve kaynakların boşa harcanmaması gerektiğini söyledi.
Açıklanan önlemler arasında hedefli enerji desteği için yaklaşık 500 milyon €‘luk kararname, Carta Dedicata a Te yararlanıcılarına yaklaşık 100 € aylık bonus ve zaten tahsis edilmiş PNRR fonlarından enerji müdahalelerine 2 milyar € yeniden tahsis bulunuyor.
PNRR 2026 Kararnamesi: CER, agrivoltaik ve biyometan finansmanı
AB esnekliği yenilenebilir enerjiye ayrılan PNRR 2026 Kararnamesi’ni tamamlıyor. Kararname yenilenebilir enerji topluluklarına (CER), agrivoltaik ve biyometana 4 milyar €‘nun üzerinde kaynak ayırıyor.
- CER: yaklaşık 795 milyon €, 50.000’den az nüfuslu belediyelere %40’a kadar karşılıksız destek ve 80 ile 120 €/MWh arasında paylaşılan enerji teşvik tarifeleri.
- Agrivoltaik: tarımsal faaliyetten arazi çekmeden güneş enerjisi üreten santraller için 1 milyar €‘nun üzerinde. Bu segment, TURCHI kazık çakma makinelerinin çalıştığı tarım arazisindeki utility-scale santrallerle doğrudan bağlantılı.
- Biyometan ve diğer önlemler: 2 milyar €‘nun üzerinde.

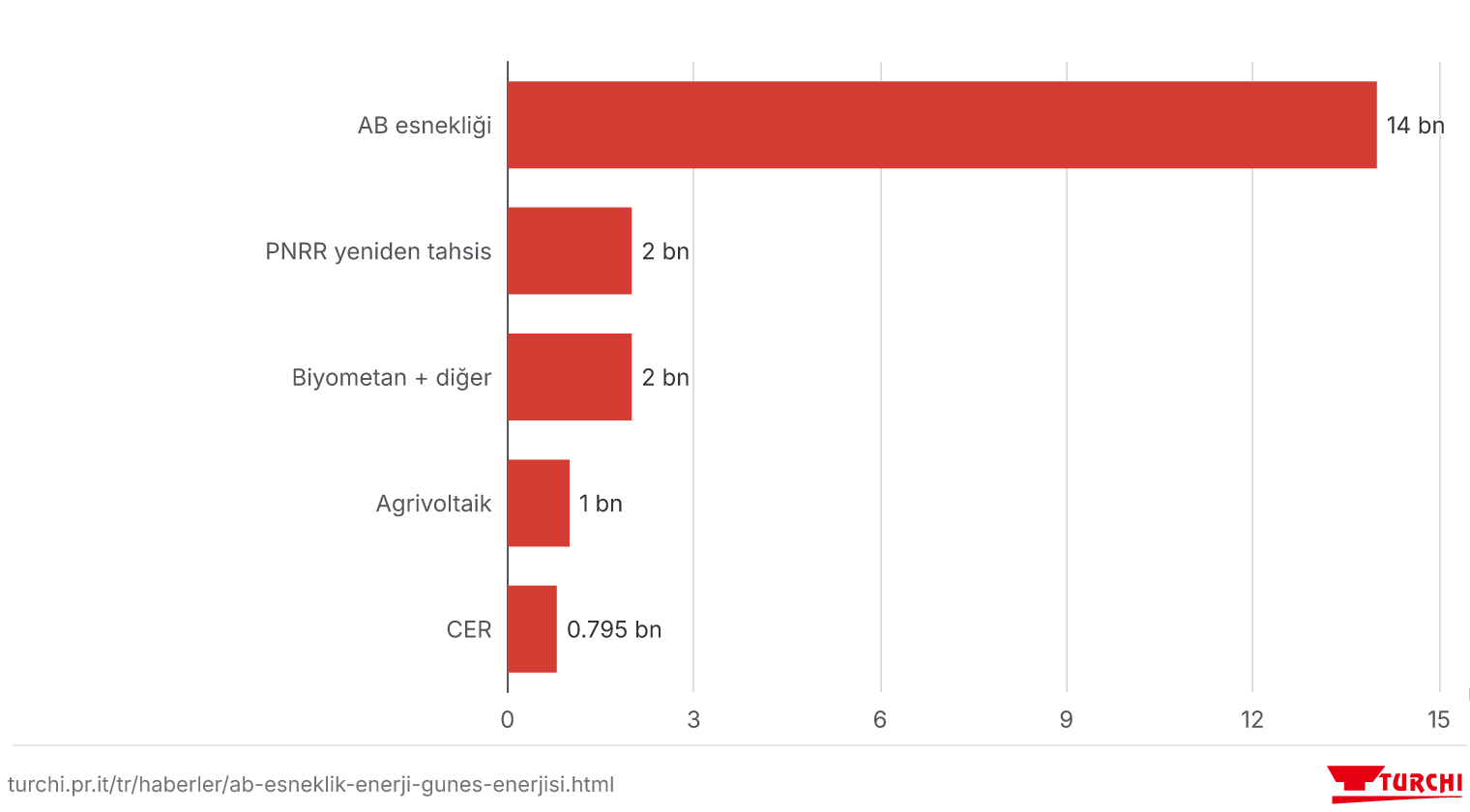

Grafik 14 milyar € AB esnekliği, PNRR’den yeniden tahsis edilen 2 milyar €, biyometan ve diğer önlemler için 2 milyar € üzeri, agrivoltaik için 1 milyar € üzeri ve CER için yaklaşık 0,795 milyar €, yani yaklaşık 795 milyon € gösteriyor.
Güneş enerjisi şantiyelerine operasyonel etkiler
Ödenekler doğal bir gecikmenin ardından ek şantiyelere dönüşebilir, ancak her kurucuya ek hacim garanti etmez. Utility-scale güneş ve agrivoltaik santrallerindeki kurucular ve EPC şirketleri portföylerini genişletebilir, fakat uygulama tarihleri için rekabet de artar.
Projeler uygulamaya geçtiğinde kazık çakma hızı, GPS hassasiyeti ve kazık lojistiği takvime uyumu belirler. Finanse edilen bir projenin gecikmesi marjları ve sözleşme cezalarını etkileyebilir.
CER ve 2026 hiperamortismanı tarihleri
Önlemler belirli zaman pencerelerine bağlıdır:
- CER: finansman sözleşmeleri 30 Haziran 2026’ya kadar imzalanmalı, santraller desteğin kaybedilmemesi için imzadan sonraki 24 ay içinde inşa edilip devreye alınmalıdır.
- 2026 hiperamortismanı: kazık çakma makineleri dahil makine yatırımlarına 1 Ocak 2026 ile 30 Eylül 2028 arasında uygulanır.
Her iki koşulu sağlayan şirketler için finanse edilen şantiyeyi 2026 hiperamortismanı kapsamındaki satın almayla eşleştirmek toplam yatırım getirisini artırabilir.
Utility-scale projeler için uygulama kapasitesi
Birden fazla utility-scale projeyi yönetmek iş hacmine uygun makine ve çakma döngüsünü kesmeyen lojistik gerektirir.
TURCHI 300F günde 150 kazık verimliliği için tasarlanmıştır. Paletli kazık taşıyıcı makineyi besler ve şantiye duruşlarını sınırlar.
2026-2028 dönemindeki finanse edilen projeler için filoyu hacimlerinize ve şantiye koşullarınıza göre 7 adımlı yapılandırıcıyla boyutlandırın.
Sık sorulan sorular
Aradığınızı bulamıyor musunuz? SSS tam listesine bakın. destek talebi üzerinden bize ulaşın veya [email protected] adresine yazın.
Bu, Avrupa Birliği'nin enerji önlemleri için İtalya'ya üç yıla yayarak verdiği 14 milyar € bütçe alanıdır. Zaten tahsis edilmiş PNRR fonlarından 2 milyar € yeniden tahsis edilmesini ve hedefli enerji desteği için yaklaşık 500 milyon €'luk bir kararnameyi içerir.
Kararname CER, agrivoltaik ve biyometan için 4 milyar €'nun üzerinde kaynak ayırır. Agrivoltaik 1 milyar €'nun üzerinde, CER ise 50.000'den az nüfuslu belediyelerde %40'a kadar karşılıksız destekle yaklaşık 795 milyon € alır.
CER finansman sözleşmeleri 30 Haziran 2026'ya kadar imzalanmalı ve santraller imzadan sonraki 24 ay içinde devreye alınmalıdır. 2026 hiperamortismanı makine yatırımları için 30 Eylül 2028'e kadar geçerlidir.
Daha fazla kamu finansmanı önümüzdeki üç yılda güneş ve agrivoltaik proje portföyünü genişletebilir, ancak her kurucu için ek iş garantisi vermez. TURCHI 300F gibi utility-scale hacimlere uygun bir makine ve verimli şantiye lojistiği olası finanse edilen projelerin ve sözleşme sürelerinin yönetilmesini kolaylaştırır.
