Italian hallitus ilmoitti 3.6.2026 EU:n 14 mrd €:n joustavuudesta julkisessa taloudessa energiatoimiin kolmen vuoden ajalle.
Varat täydentävät vuoden 2026 PNRR-asetusta. Aurinko- ja agrivolttaikka-asentajille käytännön kysymyksiä ovat rahoitus, määräajat ja toteutuskapasiteetti.
EU:n joustavuus: varat ja energiatoimet
Pääministeri Giorgia Meloni kuvasi tulosta erittäin tärkeäksi: Euroopan unioni myönsi Italialle 14 mrd € budjettijoustoa energiatoimiin kolmen vuoden ajalle.
Talousministeri Giancarlo Giorgetti vahvisti hallituksen tyytyväisyyden ja varoitti, ettei varoja saa tuhlata.
Ilmoitettuihin toimiin kuuluu noin 500 milj. €:n asetus kohdennettuun energiatukeen, noin 100 €:n kuukausibonus Carta Dedicata a Te -edunsaajille sekä 2 mrd €:n uudelleenjako jo myönnetyistä PNRR-varoista energiatoimiin.
Vuoden 2026 PNRR-asetus: CER, agrivoltaikka ja biometaani
EU:n joustavuus täydentää uusiutuvaa energiaa koskevaa vuoden 2026 PNRR-asetusta. Se osoittaa yli 4 mrd € uusiutuvan energian yhteisöille (CER), agrivoltaiikalle ja biometaanille.
- CER: noin 795 milj. €, enintään 40 %:n avustukset alle 50 000 asukkaan kunnille sekä jaetun energian kannustintariffit välillä 80 ja 120 €/MWh.
- Agrivoltaikka: yli 1 mrd € voimaloille, jotka tuottavat aurinkoenergiaa poistamatta maata maatalouskäytöstä. Se liittyy suoraan maatalousmaalle rakennettaviin utility-scale-voimaloihin, joissa TURCHI-paalutuskoneita käytetään.
- Biometaani ja muut toimet: yli 2 mrd €.

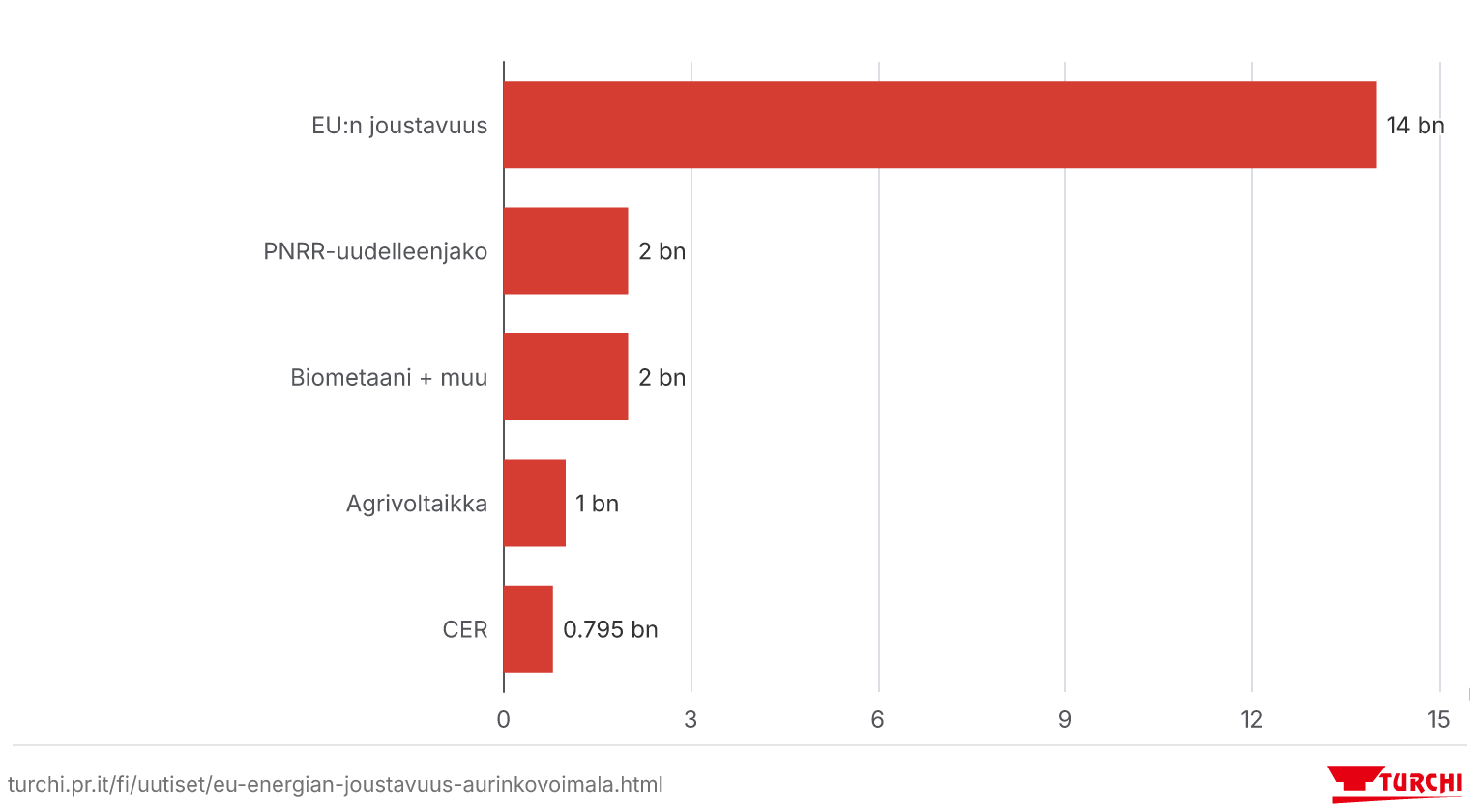

Kuvio esittää EU:n 14 mrd €:n joustavuuden, PNRR:stä uudelleenjaetut 2 mrd €, yli 2 mrd € biometaanille ja muille toimille, yli 1 mrd € agrivoltaiikalle sekä noin 0,795 mrd € CER:ille eli noin 795 milj. €.
Vaikutukset aurinkoenergiatyömaille
Varat voivat luonnollisen viiveen jälkeen johtaa uusiin työmaihin, mutta ne eivät takaa lisävolyymiä jokaiselle asentajalle. Utility-scale-aurinko- ja agrivolttaikkahankkeiden asentajien ja EPC-yritysten projektisalkku voi kasvaa, samalla kun kilpailu toteutusajoista lisääntyy.
Kun hankkeet siirtyvät toteutukseen, paalutustempo, GPS-tarkkuus ja paalujen logistiikka ratkaisevat aikataulun. Rahoitetun projektin viivästyminen voi vaikuttaa marginaaleihin ja sopimussakkoihin.
CER:n ja vuoden 2026 hyperpoiston määräajat
Toimilla on kiinteät aikaikkunat:
- CER: rahoitussopimukset allekirjoitettava 30.6.2026 mennessä, voimalat rakennettava ja otettava käyttöön 24 kuukauden kuluessa allekirjoituksesta tuen säilyttämiseksi.
- Vuoden 2026 hyperpoisto: koskee koneinvestointeja, mukaan lukien paalutuskoneet, 1.1.2026 ja 30.9.2028 välisenä aikana.
Jos yritys täyttää molemmat ehdot, rahoitetun työmaan ja vuoden 2026 hyperpoiston piiriin kuuluvan oston ajoittaminen voi parantaa investoinnin kokonaistuottoa.
Utility-scale-hankkeiden toteutuskapasiteetti
Useiden utility-scale-hankkeiden hallinta vaatii työmäärään sopivan koneen ja logistiikan, joka ei keskeytä paalutussykliä.
TURCHI 300F on suunniteltu tuottavuudelle 150 paalua päivässä. Telaketjuinen paalunkuljetin syöttää konetta ja vähentää työmaan seisokkeja.
Mitoita kalusto vuosien 2026-2028 rahoitettuihin hankkeisiin 7-vaiheisella konfiguraattorilla omien volyymien ja työmaaolosuhteiden perusteella.
Usein kysytyt kysymykset
Etkö löydä etsimääsi? Katso koko UKK-lista. Ota meihin yhteyttä tukipyynnön kautta tai kirjoita osoitteeseen [email protected].
Se on Euroopan unionin Italialle myöntämä 14 miljardin euron budjettivara energiatoimiin kolmen vuoden ajalle. Se sisältää 2 miljardin euron uudelleenjaon jo myönnetyistä PNRR-varoista ja noin 500 miljoonan euron asetuksen kohdennettuun energiatukeen.
Asetus osoittaa yli 4 mrd € CER-yhteisöille, agrivoltaiikalle ja biometaanille. Agrivoltaikka saa yli 1 mrd €, ja CER noin 795 milj. € sisältäen enintään 40 %:n avustukset alle 50 000 asukkaan kunnissa.
CER-rahoitussopimukset on allekirjoitettava 30.6.2026 mennessä ja voimaloiden on oltava käytössä 24 kuukauden kuluessa allekirjoituksesta. Koneinvestointien vuoden 2026 hyperpoistoa voi hyödyntää 30.9.2028 asti.
Julkinen rahoitus voi laajentaa aurinko- ja agrivolttaikkahankkeiden projektisalkkua seuraavien kolmen vuoden aikana, mutta se ei takaa lisätöitä jokaiselle asentajalle. Utility-scale-volyymeihin sopiva kone, kuten TURCHI 300F, ja tehokas työmaalogistiikka auttavat mahdollisten rahoitettujen projektien ja niiden sopimusaikojen hallinnassa.
