Saules parks: uz zemes būvētas stacijas izmaksas, termiņi un projekts

Kā projektēt un uzbūvēt rūpniecisku saules parku: pamatu pāļi, termiņi uz MW, aktuālās izmaksas un ROI. Rakstījis ražotājs, kas būvē pāļu dzīšanas iekārtas stacijām no 500 kW līdz 50 MW.

Pieprasīt konsultāciju
[email protected]
Saturs

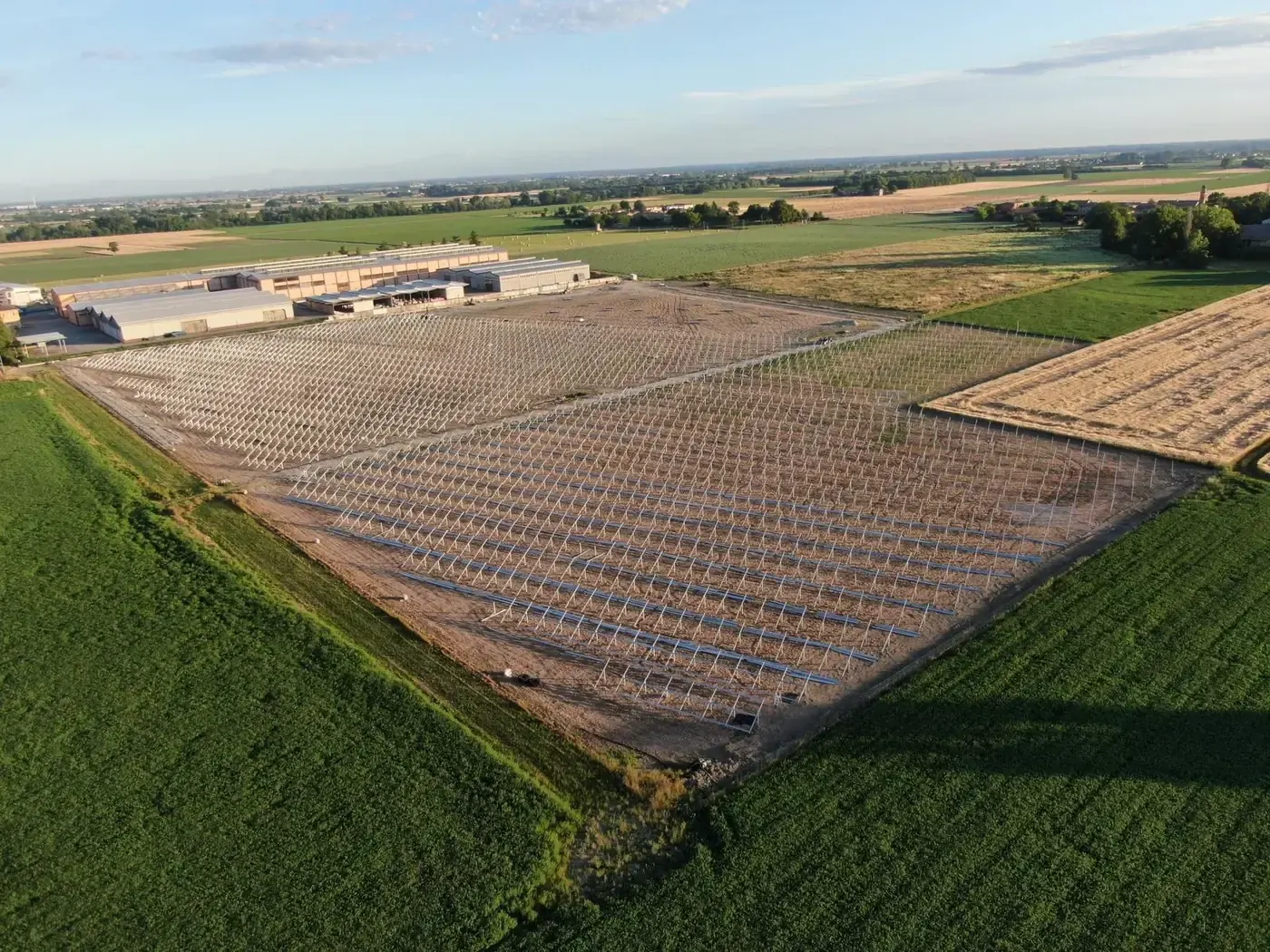

Uz zemes būvēts saules parks no gaisa: moduļu rindas, kas montētas uz iedzītiem pāļiem

Kas ir uz zemes būvēts saules parks

Uz zemes būvēts saules parks ir elektroenerģijas ražošanas stacija, ko veido desmitiem vai tūkstošiem fotoelektrisko moduļu, kas uzstādīti uz metāla konstrukcijām, kuras nostiprinātas tieši gruntī. Atšķirībā no jumta stacijām saules parku būvē mazvērtīgās lauksaimniecības zemēs, pamestās rūpnieciskās teritorijās vai īpaši šim nolūkam paredzētās platībās: tāpēc tas ir standarta risinājums jaudām virs 500 kW un līdz 50 MW un vairāk.

Svarīgākā atšķirība no mājsaimniecību saules sistēmām nav izmērs, bet projekta loģika. Saules parkā noteicošais ierobežojums ir pamatu pāļu blīvums: katram MW vajag 350 līdz 450 pāļu fiksētām konstrukcijām un līdz 600 vienas ass sekotājiem (trekeriem). Šo pāļu iedzīšanas kvalitāte nosaka stacijas konstrukciju ilgmūžību visos 25-30 kalpošanas gados.

Mūsdienīgs saules parks nav vienkārši paneļu kopums: tas ir inženiertehnisks projekts, kurā apvienota grunts ģeotehniskā izpēte, pāļa profila izvēle, mehanizēta pāļu dzīšana, pēc izvēles BESS uzkrātuve, monitoringa sistēmas un pieslēgums augstsprieguma tīklam. Kas kļūdās pamatu posmā, tas maksās par ārkārtas remontiem visu stacijas mūžu.

Saules parka galvenās sastāvdaļas

Ja saprot, kā veidojas saules parka izmaksas, var novērtēt, kuras pozīcijas ir samazināmas un kuras nav. Sešas galvenās pozīcijas:

  • Fotoelektriskie moduļi

    Tā ir lielākā izmaksu pozīcija un arī tā, kurā ir visplašākās iespējas vienoties par cenu. Šodien standarts ir mono-PERC 600 W moduļi, taču izvēle starp Ķīnas, Eiropas un Korejas Tier 1 ražotājiem būtiski ietekmē garantiju, veiktspēju un ES antidempinga nosacījumus.

    Daļa izmaksās 35-45%
  • Nesošās konstrukcijas

    Vienas ass sekotāji vai fiksētas konstrukcijas. Sekotājs saražo par 15-25% vairāk, bet maksā divreiz dārgāk un prasa vairāk apkopes. Izvēle ir atkarīga no ģeogrāfiskā platuma, grunts veida un gaidāmā atmaksāšanās laika.

    Daļa izmaksās 8-12%
  • Pamatu pāļi un to iedzīšana

    Pāļi ir nesošais elements, kas 25 gadus savieno konstrukciju ar grunti. Cinkota tērauda C vai H profils, garums 2-3,5 m, iedzīšana ar pašgājēju hidraulisko pāļu dzīšanas iekārtu. Tipiskam MW vajag 350-450 pāļu fiksētām konstrukcijām un līdz 600 pāļu sekotājiem.

    Daļa izmaksās 5-8%
  • Invertori un elektriskā BoS daļa

    Centrālie vai virkņu invertori, DC un AC kabeļi, paralēlā slēguma sadalnes, paaugstinošais transformators, vidsprieguma apakšstacija. Izvēle starp centrālo un virkņu invertoru ietekmē izmaksas, uzticamību un darbības nepārtrauktību.

    Daļa izmaksās 10-14%
  • Augstsprieguma pieslēgums

    Pieslēgums Terna vai vietējā sadales operatora primārajai apakšstacijai. Šī ir mainīgākā pozīcija: stacijai tuvu apakšstacijai var pietikt ar dažiem simtiem tūkstošu eiro, bet nomaļai stacijai var vajadzēt kilometriem garu atsevišķu elektrolīniju.

    Daļa izmaksās 5-12%
  • Atļaujas, projektēšana, būvdarbi

    Vienotā atļauja (Autorizzazione Unica) vai vienkāršotā procedūra (PAS), būvprojekta izstrāde, būvdarbu vadība, darba drošība, pašvaldības nodevas, pieslēgums tīklam. Itālijā atļauju saņemšanas termiņš ir neprognozējamākā pozīcija, un tas var būt no 12 līdz 36 mēnešiem.

    Daļa izmaksās 12-20%
Pašgājēja hidrauliskā pāļu dzīšanas iekārta TURCHI iedzen pamatu pāli saules elektrostacijas trasē

Pamati: kāpēc pāļi ir projekta kritiskais punkts

Pamatu posms veido tikai 5-8% no saules parka kopējām izmaksām, bet 100% no konstrukciju riska. Stacija ar slikti iedzītiem pāļiem visu kalpošanas laiku strādās ar nobīdēm, kas samazina izstrādi, ar ekscentriskām slodzēm, kas noslogo konstrukcijas, un sliktākajā gadījumā ar sēšanos, kuras dēļ jāmaina veselas sekotāju rindas.

Saules parka pamatiem ir divi risinājumi: ar hidraulisko pāļu dzīšanas iekārtu iedzīti pāļi un uz vietas lieti betona pamati. Pāļu dzīšanas iekārta ir dominējošā izvēle 90% parku, jo tā novērš betona cietēšanas laiku (7-28 dienas), tai nav vajadzīgi betonēšanas veidņi, tā nerada nekādus būvgružus un nodrošina nemainīgu kvalitāti neatkarīgi no laikapstākļiem.

Pašgājēja hidrauliskā pāļu dzīšanas iekārta ir pāļu iedzīšanas etalontehnoloģija. TURCHI 300F ir autonoma kāpurķēžu pāļu dzīšanas iekārta, kas pa būvlaukumu pārvietojas pati, bez palīgekskavatora: viens operators novieto iekārtu, izlīdzina pāli un dzen. Rezultāts ir milimetra precizitātes, atkārtojama iedzīšana ar katra pāļa GPS izsekojamību konstrukciju pieņemšanas pārbaudei.

Tikpat svarīga ir pāļa profila izvēle. C profils (lētāks, viegliem sekotājiem), H profils (smagām konstrukcijām un sarežģītai gruntij), caurules (vienas ass sekotājiem ar lielu slodzi). TURCHI pēc pieprasījuma izgatavo veidnes jebkuram profilam.

Iekārta, kas veic šo posmu: TURCHI 300F, tehniskā lapa un pilnas specifikācijas

Pamatu posms skaitļos

5-8%
Daļa stacijas kopējās izmaksās
350-450
Pāļi uz MW, fiksētas konstrukcijas
līdz 600
Pāļi uz MW, vienas ass sekotāji
7-28 dienas
Ietaupītais betona cietēšanas laiks

Būvdarbu termiņi un izmaksas uz uzstādīto MW 2026. gadā

Kas projektē saules parku, tam jābūt skaidrībai par diviem skaitļiem: cik maksā uzstādītais MW un cik ilgi notiek būvdarbi. 2026. gadā labi projektētai utility-scale stacijai Itālijā atsauces vērtības ir šādas:

Orientējošās 2026. gada izmaksas uz uzstādīto MW uz zemes būvētam saules parkam Itālijā
PozīcijaDiapazons €/MW 2026Piezīmes
Fotoelektriskie moduļi (Tier 1) 280-360.000600 W mono-PERC
Konstrukcijas (fiksētas/sekotāji) 70-140.000Sekotāji +70-100%
Pāļi un iedzīšana 35-55.000350-450 pāļu/MW
Invertori + elektriskā BoS daļa 90-140.000Virkņu vai centrālie
Augstsprieguma pieslēgums 40-120.000Atkarīgs no attāluma līdz apakšstacijai
Atļaujas un projektēšana 35-80.000Termiņš 12-36 mēneši
Būvdarbi un pakalpojumi 40-80.000Būvdarbu vadība, darba drošība

Orientējošā 2026. gada kopsumma: 600.000-950.000 €/MW „līdz atslēgai”, neskaitot zemi. Vērtības atjauninātas 2026. gada pirmajā ceturksnī: 10-15% svārstības ir normālas atkarībā no stacijas lieluma, atrašanās vietas un piegādes nosacījumiem.

1 MW stacijas laika grafiks

Faktiskais būvdarbu laiks (neskaitot atļauju saņemšanu) 1 MW saules parkam parasti ir 6-10 nedēļas: 2 nedēļas teritorijas sagatavošanai, 3 dienas pāļu iedzīšanai ar TURCHI 300F, 2-3 nedēļas konstrukciju un moduļu montāžai, 2-3 nedēļas kabeļu montāžai, pārbaudēm un nodošanai ekspluatācijā. 10 MW stacijām laiks pāļiem pieaug lineāri (30 dienas), bet moduļiem un kabeļiem lēnāk nekā lineāri, jo brigādes strādā paralēli.

  1. Teritorijas sagatavošana 2 nedēļas
  2. Pāļu iedzīšana 3 dienas ar TURCHI 300F
  3. Konstrukcijas un moduļi 2-3 nedēļas
  4. Kabeļi un nodošana ekspluatācijā 2-3 nedēļas

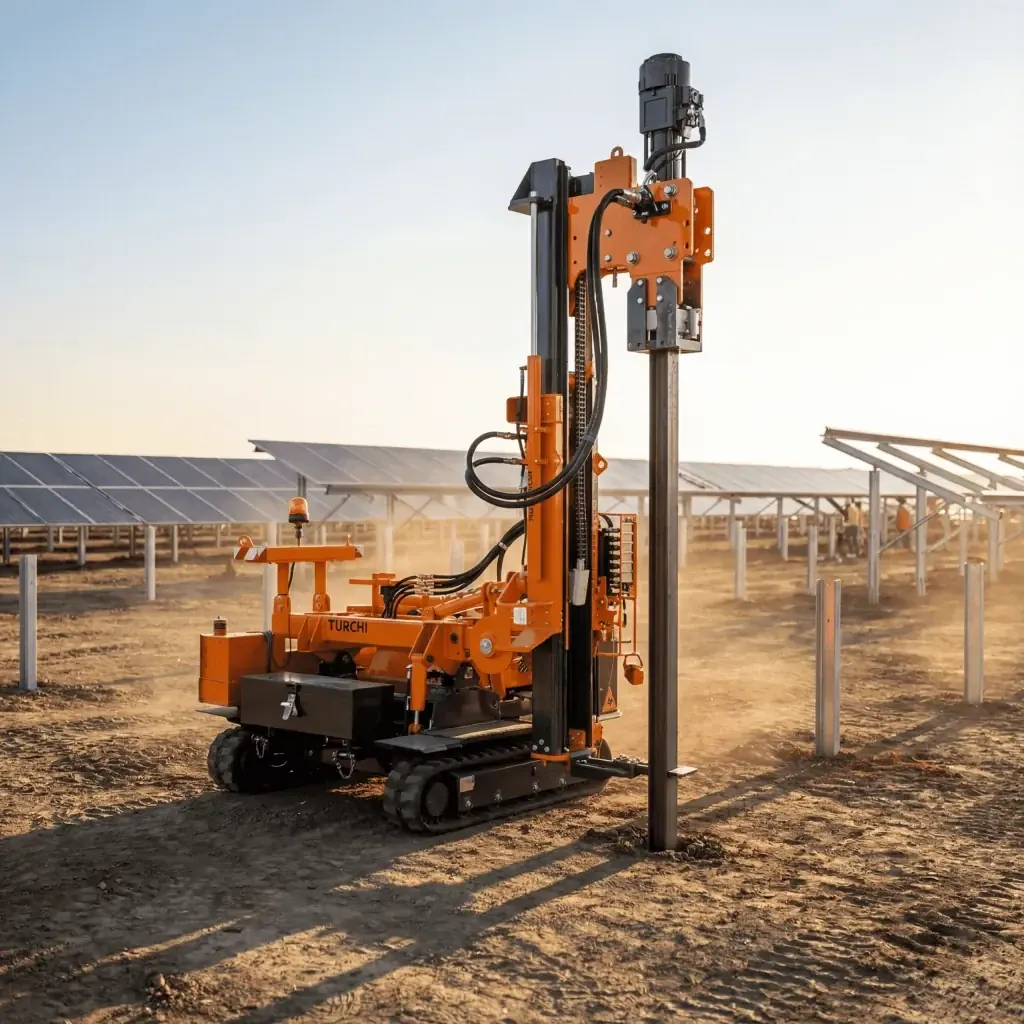

Saules parka būvlaukums ar iedzīto pāļu rindām un moduļu montāžu

Gadījuma izpēte: 1 MW saules parks 3 dienās ar TURCHI 300F

Vidējai 1 MW stacijai parasti vajag 400 pāļu fiksētām konstrukcijām. Ar parastu ekskavatora uzkares āmuru pāļu iedzīšana ilgst 6-8 darba dienas: viens operators pie āmura un ekskavatora vadītājs, ar biežām dīkstāvēm tehnikas pārvietošanai.

Ar TURCHI 300F to pašu darbu pabeidz 3 darba dienās ar vienu operatoru. Kāpurķēžu iekārta pa trasi pārvietojas pati, strēle novieto pāli, hidrauliskais āmurs dzen ar kontrolētu enerģiju, un GPS reģistrē katra pāļa koordinātas pieņemšanas pārbaudei.

Ekonomiskais ieguvums ir izmērāms. Tiešais ietaupījums: 3-5 cilvēkdienas būvlaukumā (operators un ekskavatora vadītājs), nav ekskavatora nomas, vienkāršāka būvlaukuma loģistika. Netiešais ietaupījums: agrāka nodošana ekspluatācijā (2-3 nedēļas iegūtas kopējā laika grafikā), mazāks laikapstākļu risks un iedzīšanas kvalitāte, ko dokumentē GPS izsekojamība.

10 MW saules parkā, kur ar tradicionāliem risinājumiem vajadzētu 60 dienas, TURCHI 300F pāļu iedzīšanu pabeidz 30 faktiskajās dienās: par 30 būvdarbu dienām mazāk, un tas parasti nozīmē stacijas nodošanu ekspluatācijā par vienu fiskālo ceturksni agrāk.

Kā izvēlēties pareizo pāļu dzīšanas iekārtu savam saules parkam

Pāļu dzīšanas iekārtas izvēle ir svarīgākais praktiskais lēmums pamatu posmā. Izvēli nosaka četri parametri:

  • 1. Stacijas lielums un vajadzīgais ražīgums

    Stacijām virs 1 MW vajag pašgājēju iekārtu, kas spēj iedzīt 100-200 pāļu dienā. Zem 500 kW ekskavatora uzkares āmuram vēl var būt jēga. TURCHI 300F ir projektēta diapazonam no 500 kW līdz 50 MW, un tās deklarētais ražīgums ir 150 pāļu dienā.

  • 2. Pāļa profils, ko izmantosiet

    Vienas ass sekotājiem vajag liela diametra cauruļveida pāļus (Ø 114 mm un vairāk), savukārt fiksētām konstrukcijām vajag C vai H profilus. Pāļu dzīšanas iekārtai jāder veidnēm, kas izgatavotas izvēlētajam profilam: TURCHI pēc pieprasījuma izgatavo veidnes jebkuram profilam 2-3 nedēļās.

  • 3. Grunts īpašības

    Mīksta mālaina grunts ļauj dzīt ātri un ar mazāku enerģiju. Blīvai gruntij, grantij un klinšainiem slāņiem vajag vienu no trim āmura sitiena enerģijām (950 / 1 200 / 1 500 J) un dažkārt kontrolētu iepriekšēju urbšanu. Ģeotehniskā izpēte pirms būvdarbiem ir ieteicama vienmēr.

  • 4. Pirkt, ņemt lietotu ar garantiju vai nomāt?

    Kas gadā izbūvē vairāk nekā 10 MW, tam izdevīgāk ir pirkt: TURCHI 300F pie vidējiem apjomiem atmaksājas 10-14 mēnešos. Zem 5 MW gadā optimāla izvēle ir lietota iekārta ar garantiju. TURCHI Daniele SRL ir ražotājs un pats nomu nepiedāvā: nomai visā Eiropā ir pilnvaroti izplatītāji.

Pašgājējs hidrauliskais pāļu dzinējs

TURCHI 300F pāļu dzīšanas iekārta darbā saules elektrostacijas laukā
150 pāļu dienā
Mašīnas tips
Pašgājēja kāpurķēžu
Darba augstums
6 m
Svars
4 400 kg
Trieciena enerģija
950 / 1 200 / 1 500 J
Sistēmas spiediens
180 bar
Sasvere uz priekšu
+10° / -51°
Sānu sasvere
±10°
Lieliski piemērots

Saules elektrostacijas no 3 MW un lieli projekti

Vai vēlaties novērtēt sava objekta termiņus un izmaksas?

Atsūtiet mums stacijas jaudu, paredzēto pāļa veidu un pašvaldību: detalizēta tehniska atbilde 12 stundu laikā.

Biežāk uzdotie jautājumi

Neatradāt meklēto? Apskatiet pilnu BUJ sarakstu. Sazinieties ar mums, izmantojot atbalsta pieprasījumu vai rakstiet [email protected].

1 MW gadījumā 350-450 pāļu ir ierasts lieluma kārtas rādītājs, nevis robeža, kas der visām stacijām. Skaits mainās atkarībā no tā, vai ir fiksēta konstrukcija, sekotāji vai divpāļu konstrukcija: ir redzēts arī divpāļu projekts ar aptuveni 1.000 pāļiem uz MW. Precīzu skaitu nosaka pēc projekta konstrukciju rasējumiem, nevis tikai pēc jaudas MW.

Rūpnieciska saules parka „līdz atslēgai” izmaksas Itālijā 2026. gadā parasti ir 600.000-950.000 €/MW, neskaitot zemi. Atšķirības rada attālums līdz pieslēguma apakšstacijai, grunts veids, izvēle starp fiksētām konstrukcijām un sekotājiem un projekta lielums: apjoma ekonomija parādās virs 5 MW.
