- gada 3. jūnijā Itālijas valdība paziņoja par ES 14 mljrd. € budžeta elastību enerģētikas pasākumiem, kas sadalīti trīs gados.
Līdzekļi papildina PNRR 2026. gada dekrētu. Fotovoltikas un agrivoltikas montētājiem praktiski svarīgi ir piešķīrumi, termiņi un izpildes kapacitāte.
ES elastība: līdzekļi un enerģētikas pasākumi
Ministru prezidente Giorgia Meloni rezultātu nosauca par „ārkārtīgi svarīgu“: Eiropas Savienība Itālijai piešķīra 14 mljrd. € budžeta elastību enerģētikas pasākumiem trīs gadu periodā.
Ekonomikas ministrs Giancarlo Giorgetti apstiprināja valdības apmierinātību un brīdināja, ka līdzekļus „nedrīkst izšķērdēt“.
Paziņotie pasākumi ietver aptuveni 500 milj. € dekrētu mērķētam enerģētikas atbalstam, tostarp aptuveni 100 € mēneša piemaksu Carta Dedicata a Te saņēmējiem, kā arī 2 mljrd. € pārdali no jau piešķirtajiem PNRR līdzekļiem enerģētikas intervencēm.
PNRR 2026. gada dekrēts: CER, agrivoltikas un biometāna finansējums
ES elastība papildina 2026. gada PNRR dekrētu par atjaunojamo enerģiju. Tas piešķir vairāk nekā 4 mljrd. € atjaunojamās enerģijas kopienām (CER), agrivoltikai un biometānam.
- CER: aptuveni 795 milj. €, neatmaksājamas subsīdijas līdz 40 % pašvaldībām ar mazāk nekā 50 000 iedzīvotāju un veicinoši tarifi koplietotai enerģijai no 80 līdz 120 €/MWh.
- Agrivoltika: vairāk nekā 1 mljrd. € elektrostacijām, kas ražo saules enerģiju, neatņemot zemi lauksaimniecībai. Šis segments ir tieši saistīts ar utility-scale elektrostacijām lauksaimniecības zemē, kur strādā TURCHI pāļu dzīšanas iekārtas.
- Biometāns un citi pasākumi: vairāk nekā 2 mljrd. €.

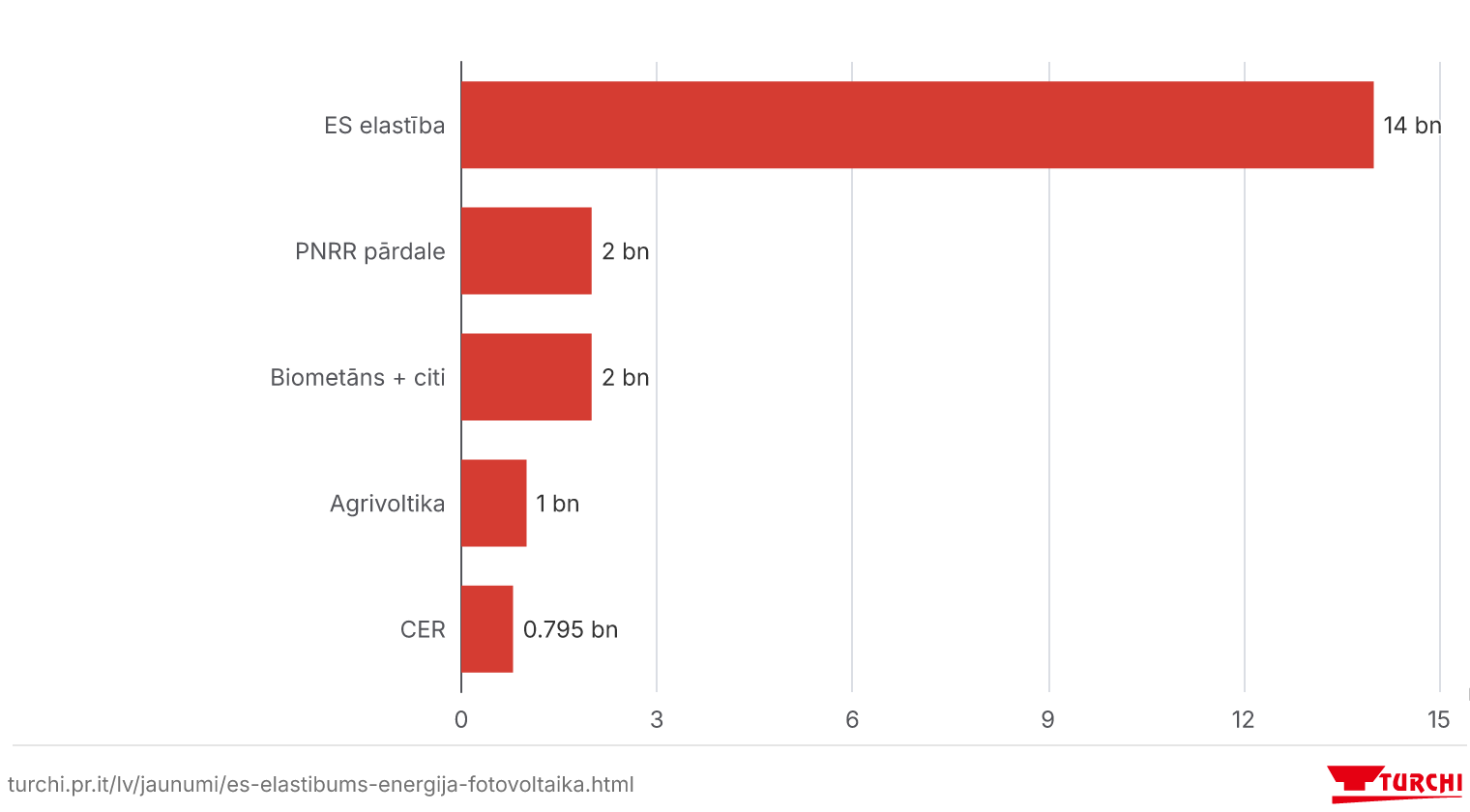

Grafikā redzami ES elastības 14 mljrd. €, no PNRR pārdalīti 2 mljrd. €, vairāk nekā 2 mljrd. € biometānam un citiem pasākumiem, vairāk nekā 1 mljrd. € agrivoltikai un aptuveni 0,795 mljrd. € CER jeb aptuveni 795 milj. €.
Ietekme uz saules enerģijas objektiem
Pēc dabiska kavējuma līdzekļi var radīt jaunus objektus, bet tie negarantē papildu apjomu katram montētājam. Utility-scale saules un agrivoltikas elektrostaciju montētājiem un EPC uzņēmumiem projektu portfelis var paplašināties, vienlaikus palielinoties konkurencei par izpildes termiņiem.
Kad projekti nonāk izpildē, pāļu dzīšanas ātrums, GPS precizitāte un pāļu loģistika nosaka grafika ievērošanu. Finansēta projekta kavēšanās var ietekmēt maržas un līgumsodus.
CER un 2026. gada hiperamortizācijas termiņi
Pasākumiem ir noteikti laika logi:
- CER: finansēšanas līgumi jāparaksta līdz 2026. gada 30. jūnijam, elektrostacijas jāuzbūvē un jānodod ekspluatācijā 24 mēnešu laikā pēc parakstīšanas, lai nezaudētu atbalstu.
- 2026. gada hiperamortizācija: attiecas uz ieguldījumiem mašīnās, tostarp pāļu dzīšanas iekārtās, no 2026. gada 1. janvāra līdz 2028. gada 30. septembrim.
Uzņēmumiem, kas atbilst abiem nosacījumiem, finansēta objekta saskaņošana ar pirkumu 2026. gada hiperamortizācijas režīmā var uzlabot kopējo ieguldījuma atdevi.
Izpildes kapacitāte utility-scale projektiem
Vairāku utility-scale projektu vadībai vajadzīga darba apjomam atbilstoša iekārta un loģistika, kas nepārtrauc dzīšanas ciklu.
TURCHI 300F ir paredzēta produktivitātei 150 pāļu dienā. Kāpurķēžu pāļu transportieris apgādā iekārtu un samazina objekta dīkstāvi.
Lai plānotu floti finansētiem projektiem 2026-2028. gadā, izmantojiet 7 soļu konfiguratoru, ņemot vērā savus apjomus un objekta apstākļus.
Biežāk uzdotie jautājumi
Neatradāt meklēto? Apskatiet pilnu BUJ sarakstu. Sazinieties ar mums, izmantojot atbalsta pieprasījumu vai rakstiet [email protected].
Tie ir 14 mljrd. € budžeta līdzekļu, ko Eiropas Savienība piešķīra Itālijai enerģētikas pasākumiem uz trim gadiem. Tie ietver 2 mljrd. € pārdali no jau piešķirtajiem PNRR līdzekļiem un aptuveni 500 milj. € dekrētu mērķētam enerģētikas atbalstam.
Dekrēts piešķir vairāk nekā 4 mljrd. € CER, agrivoltikai un biometānam. Agrivoltika saņem vairāk nekā 1 mljrd. €, bet CER aptuveni 795 milj. € ar neatmaksājamām subsīdijām līdz 40 % pašvaldībās ar mazāk nekā 50 000 iedzīvotāju.
CER finansēšanas līgumi jāparaksta līdz 2026. gada 30. jūnijam, bet elektrostacijas jānodod ekspluatācijā 24 mēnešu laikā pēc parakstīšanas. 2026. gada hiperamortizācija mašīnu ieguldījumiem ir spēkā līdz 2028. gada 30. septembrim.
Lielāks publiskais finansējums var paplašināt saules un agrivoltikas projektu portfeli nākamajos trīs gados, bet negarantē papildu darbu katram montētājam. Iekārta utility-scale apjomiem, piemēram, TURCHI 300F, un efektīva objekta loģistika palīdz pārvaldīt iespējamos finansētos projektus un to līgumu termiņus.
