Elastyczność UE: 14 mld € i fotowoltaika
3 czerwca 2026 r. włoski rząd ogłosił 14 mld € elastyczności UE w budżecie publicznym na działania energetyczne, rozłożone na trzy lata.
Środki uzupełniają Dekret PNRR 2026. Dla instalatorów fotowoltaiki i agrowoltaiki kluczowe są alokacje, terminy i zdolność realizacji.
Elastyczność UE: środki i działania energetyczne
Premier Giorgia Meloni określiła wynik jako „niezwykle ważny”: Unia Europejska przyznała Włochom 14 mld € elastyczności budżetowej na działania energetyczne w okresie trzech lat.
Minister gospodarki Giancarlo Giorgetti potwierdził zadowolenie rządu i ostrzegł, że środków „nie wolno zmarnować”.
Wśród ogłoszonych działań znajduje się dekret o wartości około 500 mln € na ukierunkowane wsparcie energetyczne, w tym miesięczny bonus około 100 € dla beneficjentów Carta Dedicata a Te, oraz realokacja 2 mld € już przydzielonych środków PNRR na działania energetyczne.
Dekret PNRR 2026: finansowanie CER, agrowoltaiki i biometanu
Elastyczność UE uzupełnia Dekret PNRR 2026 dotyczący odnawialnych źródeł energii. Przeznacza on ponad 4 mld € na społeczności energii odnawialnej (CER), agrowoltaikę i biometan.
- CER: około 795 mln €, z dotacjami bezzwrotnymi do 40% dla gmin poniżej 50 000 mieszkańców oraz taryfami zachęty za energię współdzieloną między 80 a 120 €/MWh.
- Agrowoltaika: ponad 1 mld € na instalacje produkujące energię słoneczną bez odbierania gruntów rolnictwu. Segment jest bezpośrednio związany z instalacjami utility-scale na gruntach rolnych, na których pracują palownice TURCHI.
- Biometan i inne działania: ponad 2 mld €.

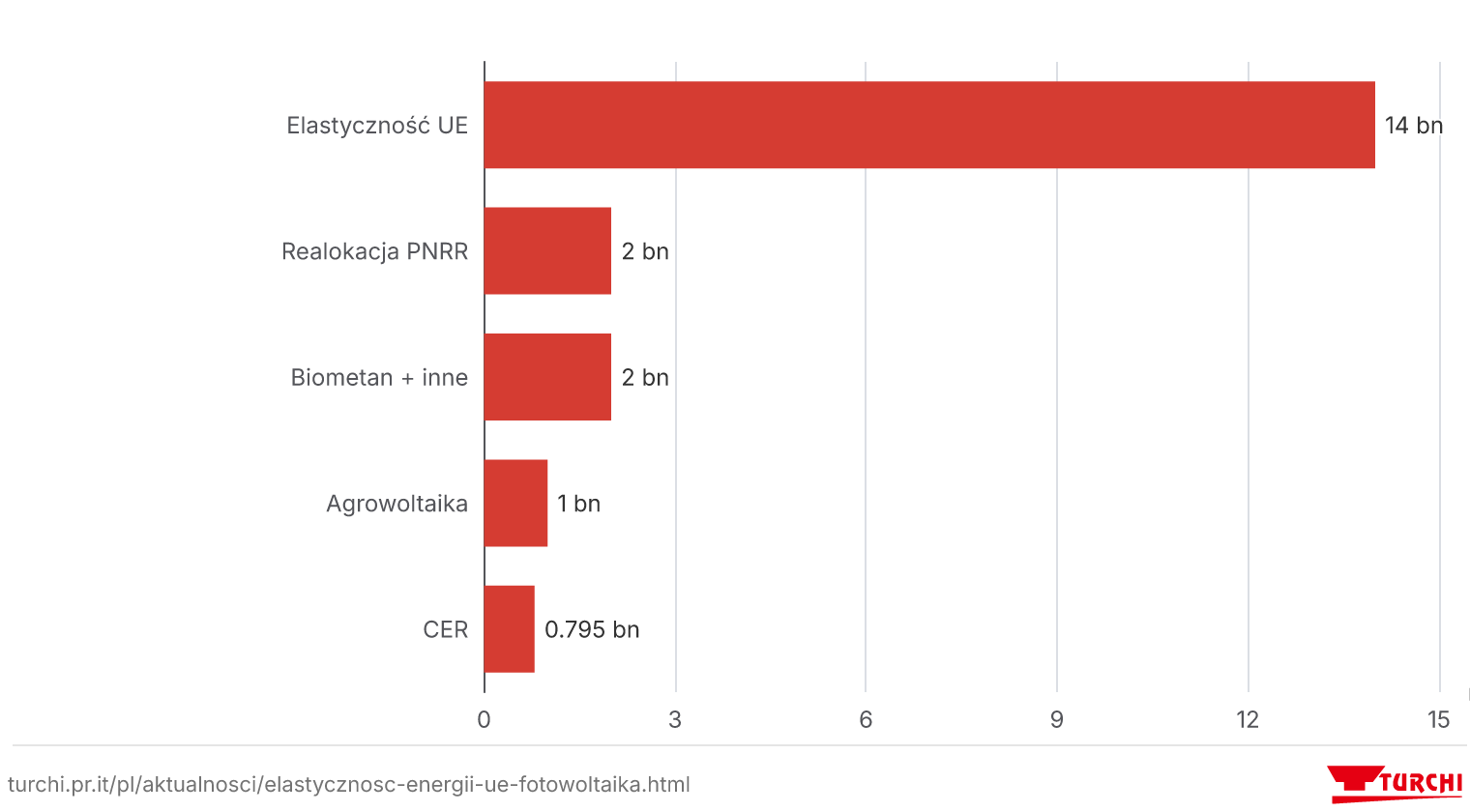

Wykres pokazuje 14 mld € elastyczności UE, 2 mld € realokowane z PNRR, ponad 2 mld € na biometan i inne działania, ponad 1 mld € na agrowoltaikę oraz około 0,795 mld € na CER, czyli około 795 mln €.
Skutki operacyjne dla placów budowy instalacji solarnych
Środki mogą po naturalnym opóźnieniu przełożyć się na dodatkowe place budowy, ale nie gwarantują dodatkowych wolumenów każdemu instalatorowi. Instalatorzy i EPC realizujący projekty solarne i agrowoltaiczne utility-scale mogą poszerzyć portfel, lecz wzrośnie też konkurencja o terminy wykonania.
Po przejściu projektów do realizacji o dotrzymaniu harmonogramu decydują tempo wbijania, dokładność GPS i logistyka pali. Opóźnienie finansowanego projektu może wpłynąć na marże i kary umowne.
Terminy CER i hiperamortyzacji 2026
Działania mają określone okna czasowe:
- CER: umowy finansowania podpisane do 30 czerwca 2026 r., instalacje zbudowane i uruchomione w ciągu 24 miesięcy od podpisania, aby zachować dotację.
- Hiperamortyzacja 2026: obejmuje inwestycje w maszyny, w tym palownice, od 1 stycznia 2026 r. do 30 września 2028 r.
Dla firm spełniających oba warunki skoordynowanie finansowanego placu budowy z zakupem w ramach hiperamortyzacji 2026 może poprawić całkowity zwrot z inwestycji.
Zdolność realizacyjna projektów utility-scale
Realizacja wielu projektów utility-scale wymaga maszyny dopasowanej do zakresu prac oraz logistyki, która nie przerywa cyklu wbijania.
TURCHI 300F jest przeznaczona do produktywności 150 pali dziennie. Gąsienicowy transporter pali zasila maszynę i ogranicza przestoje na placu budowy.
Aby dopasować flotę do finansowanych projektów w latach 2026-2028, użyj 7-etapowego konfiguratora na podstawie wolumenów i warunków placu budowy.
Często zadawane pytania
Nie znajdujesz tego, czego szukasz? Zobacz pełną listę FAQ. Skontaktuj się z nami przez zgłoszenie do wsparcia lub napisz na [email protected].
To 14 mld € przestrzeni budżetowej przyznanej Włochom przez Unię Europejską na działania energetyczne, rozłożone na trzy lata. Obejmuje realokację 2 mld € z już przydzielonych środków PNRR oraz dekret o wartości około 500 mln € na ukierunkowane wsparcie energetyczne.
Dekret przeznacza ponad 4 mld € na CER, agrowoltaikę i biometan. Agrowoltaika otrzymuje ponad 1 mld €, a CER około 795 mln € z dotacjami bezzwrotnymi do 40% w gminach poniżej 50 000 mieszkańców.
Umowy finansowania CER muszą zostać podpisane do 30 czerwca 2026 r., a instalacje uruchomione w ciągu 24 miesięcy od podpisania. Hiperamortyzacja 2026 obejmuje inwestycje w maszyny do 30 września 2028 r.
Większe finansowanie publiczne może poszerzyć portfel projektów fotowoltaicznych i agrowoltaicznych w ciągu najbliższych trzech lat, ale nie gwarantuje dodatkowych zleceń każdemu instalatorowi. Maszyna do wolumenów utility-scale, taka jak TURCHI 300F, oraz sprawna logistyka pomagają obsłużyć ewentualne projekty finansowane i ich terminy umowne.
